EDITORIAL

Liebe Leserinnen und Leser,

mit diesem Newsletter zu den Projekten DolWin4 und BorWin4 möchten wir Sie auf dem Weg der Genehmigungen und Projektschritte mitnehmen. Die beiden Projekte befinden sich bereits in einem fortgeschrittenen Planungsstadium und gehen nun in die Bauphase über. In diesem Jahr wird es deshalb unter anderem viele Neuigkeiten mit dem Baustart an Land geben.

Wir wünschen Ihnen viel Spaß mit der Lektüre
Stefan Sennekamp


Stefan Sennekamp
Projektsprecher Offshore (Region Niedersachsen)
+49 152 2270 5497
Stefan.Sennekamp@amprion.net

KONVERTER IN LINGEN: GENEHMIGUNGSVERFAHREN STARTET

Amprion macht einen weiteren großen Schritt für die Konverterstation in Lingen: Nachdem wir die Unterlagen für das Genehmigungsverfahren nach dem Bundesimmissionsschutzgesetz zur Vollständigkeitsprüfung eingereicht haben, steht der Start des Verfahrens kurz bevor. Dieses wird voraussichtlich ein Jahr dauern. Wir rechnen mit einer Grundsteinlegung im Frühjahr 2025. Derzeit starten bereits die vorbereitenden Maßnahmen wie Geländeregulierungen.

Amprion erhielt zudem die Genehmigung für die der Konverterstation vorgelagerte Schaltanlage Hilgenberg. Die Schaltanlage dient der Weiterverteilung der von den Konvertern eingespeisten Leistung in das bestehende Höchstspannungsnetz. Die Hochbauarbeiten für die Schaltanlage sind für Herbst 2024 vorgesehen. Der Bau der Wechselstromleitung zur Anbindung der Konverterstation hat bereits begonnen und macht gute Fortschritte. Die Genehmigung hierzu erhielt Amprion im Herbst 2023.

Weitere Informationen

PLANFESTSTELLUNGSBESCHLÜSSE FÜR DIE LANDABSCHNITTE: BAUSTART IM 1. HALBJAHR

Anfang April 2024 hat Amprion neben dem Planfeststellungsbeschluss (PFB) für den Landabschnitt Süd (Wietmarschen bis Lingen) auch das Verfahren für den Abschnitt Nord (Küste bis Emden) durch Erhalt des PFB erfolgreich beendet. Mit dem Abschluss der Verfahren hat Amprion nun den Großteil der Planfeststellungsbeschlüsse der Projekte DolWin4 und BorWin4 erhalten. Ausstehend ist noch der Planfeststellungsbeschluss für den Parallelabschnitt mit A-Nord zwischen Emden und Wietmarschen. Wir erwarten ihn für Sommer 2024. Hier wird gemeinsam mit der Gleichstromverbindung A-Nord genehmigt und gebaut. Bereits im ersten Halbjahr 2024 will Amprion mit den ersten Tiefbauarbeiten beginnen.

“Wir freuen uns, beide Planfeststellungsbeschlüsse fristgerecht erhalten und die Verfahren abgeschlossen zu haben”, sagt Gesamtprojektleiter Eric Zieschang. Mit den Planfeststellungsbeschlüssen befindet sich Amprion auf der Zielgeraden, um die Projekte DolWin4 und BorWin4 von der Planungs- und Genehmigungsphase in die Bauphase zu bringen.

Weitere Informationen

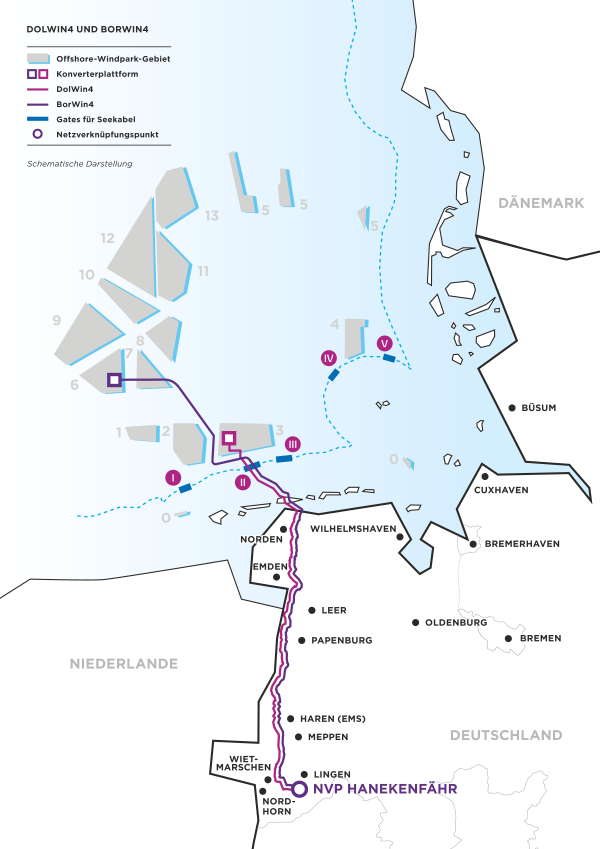

DOLWIN4 UND BORWIN4: ERSTE PLANFESTSTELLUNGSBESCHLÜSSE FÜR DIE AWZ

Bereits im Dezember 2023 haben wir den Planfeststellungsbeschluss in der Ausschließliche Wirtschaftszone der Nordsee für DolWin4 erhalten. Für Amprion ist es der erste Planfeststellungsbeschluss in der Ausschließlichen Wirtschaftszone (AWZ).
Im März 2021 hatten wir die Genehmigungsunterlagen zur Vollständigkeitsprüfung bei der Behörde eingereicht und etwa ein Jahr später leitete das BSH das Planfeststellungsverfahren ein. Gegenstand des Verfahrens waren die Konverterplattform DolWin delta sowie das in der AWZ etwa 26 Kilometer lange Seekabelsystem.

Auch für BorWin4 haben wir im April 2024 nach einem Jahr Verfahrensdauer den Planfeststellungsbeschluss für die AWZ erhalten. Er umfasst das etwa 90 Kilometer lange Seekabelsystem sowie die Konverterplattform BorWin delta.

Im nächsten Schritt arbeiten wir nun an der Vorbereitung für die weiteren BSH-Freigaben.
Anders als an Land hat Amprion mit dem Planfeststellungsbeschluss noch nicht die finale Baugenehmigung erhalten. Zunächst muss noch ein Vollzugsverfahren durchlaufen werden.

Weitere Informationen finden Sie hier und hier.
